一、安裝前的準備:
設備到貨后由設備方的安裝技術員進行地坑尺寸的再確認,進行水平測試,這是非常重要的兩項。設備運至現場。隨設備一塊運抵的還有設備輔料和部品箱。清點所有工具和安裝部品后,就可進行安裝作業。
二、設備放入預置地坑:

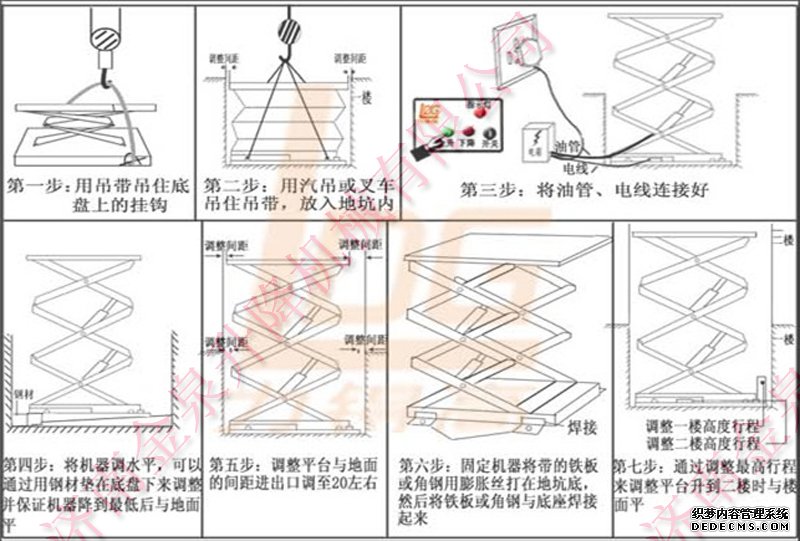

設備放入預置地坑時,需要借力于叉車或吊車
先使設備處于閉合狀態,用鋼絲繩固定于底架上,用吊裝的方式把設備放于預定位置。
三、設備的簡易固定:
所謂設備的簡易固定就是用膨脹螺絲把設備稍加固定,升降平臺同洞口保持垂直且滿足四個角留有大約20mm的間隙等全部調整合格后,才能徹底固定。把導軌輪固定在升降機兩側,把導軌焊接一下,然后導軌延升降機兩邊的導軌輪方向垂直的固定于地坑與洞口之間
四、設備布線與泵站的連接:
設備放置固定好后,就可進行接線,把設備的行程開關線與控制線連接??刂葡?、手柄按鈕分別連接。
將設備的油管與泵站連接,連接頭間隔復合墊以防漏油。
把設備的泵站、控制箱、臺面上的手柄按鈕全部連接好,就可等待試運轉。
五、設備試運轉:
設備動力電纜接通,開始試機。
將設備空載進行升降運動,中間停頓測試控制按鈕。查看各按鈕是否靈活有效。
將設備滿載后,再進行升降作業。查看各按鈕是否靈活有效。能否正常運行。
將設備升到最高點,檢測臺面與地坑有無接觸間隙是否在合理范圍。
六、設備的固定:
如何固定設備是關鍵的一步,安裝時需用鋼絲繩把升降機的載重臺面吊起,使用升降機處于升起的狀態,這樣可以給安裝員留出一定的空間,進行設備的安裝固定。
